长沙砖烟囱内防腐专业施工团队
烟囱防腐的方法:
一。烟囱内衬拆除方案

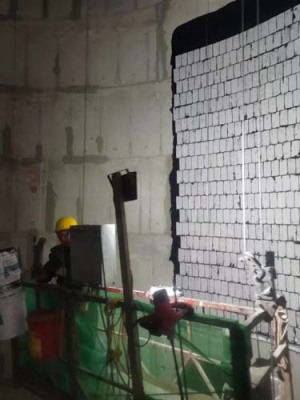

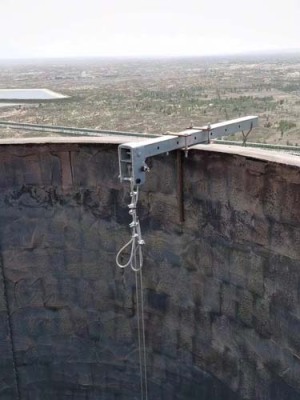

1、拆除前准备工作:用电动提升吊蓝作业施工,上大梁、装吊蓝以及卷扬机的方法与我们正常烟囱内壁脱硫防腐一样,机械设备安装完毕后试吊、试运行。
2、加固原烟囱底板,用厚度为150mm的钢板将原烟囱底部全面加固防护,用20#的工字钢做枕木和支架,做成一个45o的坡度斜边,斜边的最底点面向出碴口,使上面的废碴落地后,自动滑出烟道口,以后用铲车铲出运离施工现场。
3、从顶口140m-240m的这100m的废碴,用垂直运输设备,设计一个专用吊蓝自带闸门,当吊蓝到达烟囱底部1m左右,开闸放碴到地板上,自动滑出烟道,便于清理运输。
4、拆除的施工人员安全绳及垂直运输工具和钢丝绳的保护方法,所有作根的钢丝绳和运输绳索必须埋入钢板下面作根,防止上面拆除时有废碴砸断钢丝绳,钢板上面的钢丝绳一定要用大于钢丝绳的套管,高度不小于2m,套管焊在钢板上面,钢丝绳运行时在套管内运行,确保施工期间万无一失。
5、废碴运输一般是在拆除的施工人员下班开始运输,当日垃圾晚上必须清除干净,便于第二天不影响正常施工的大局,外部的环境确保无任何污染。
6、在烟囱出口处要有10m长的抛物区,禁止通行,防止烟。
长沙砖烟囱内防腐专业施工团队
环氧煤沥青防腐层一般适用输送介质温度不超过110℃,为适应不同腐蚀环境对防腐层的要求,分为普通级、加强级和特加强级3个等级。防腐层施工时环境温度应高于5℃,空气湿度低于80%。稀释剂配比5%,玻璃布压边20~25mm,布头搭接长度为100~150mm。防腐层电压检查:普通级2000V;加强级2500V;特加强级3000V。防腐层检查:每10km漏点≯5处,用低压音频信号检漏仪测定。
长沙砖烟囱内防腐专业施工团队
烟囱在含有腐蚀性介质的烟气压力和湿度的双重作用下,结露形成的冷凝物具有很强的腐蚀性,对烟囱内侧结构致密度差的材料产生腐蚀,影响结构耐久性,涂刷ZS烟囱防腐涂料,有效抑制防腐腐蚀发生,保护烟囱材料不腐蚀不氧化不粉化。烟囱多年运行使用,烟囱内壁灰尘积聚在烟囱内壁上,一般烟囱使用单位在常年生产运行中很少对其烟囱内壁进行灰尘和积灰清理,烟囱防腐,尤其是粉尘排放比较大的烟囱,里面的积灰更是严重,这就像人的鼻孔呼吸,如果有稍微的堵塞都会影响呼吸的顺畅,烟囱新建。烟囱也一样,时间一久就会发生,排烟不畅、拔风力不够、燃烧不彻底等常见的不为注意的情况,有许多单位对此并不为已然。
长沙砖烟囱内防腐专业施工团队
除锈后,涂上乙烯基酯玻璃鳞片涂层,达到规定的厚度。在每个钢制内筒的两端,留有10-15厘米长的不涂乙烯基酯玻璃鳞片的部分。钢内筒吊起后,完成端对端焊接,该段可除锈并涂乙烯基酯玻璃鳞片涂料。该防腐方法已成功应用于该电厂超临界机组烟囱钢内筒的施工,效果良好,质量优良。烟囱防腐工程投标中往往会出现很多新型防腐材料烟囱防腐应综合考虑材料。烟囱防腐工程投标中经常出现许多新型防腐材料,其中一些是外资或合资制造商。他们对防腐材料有自己的标准,性能和的测试方法和测试结果也不同,提供的性能可比性差。部分厂商提供的业绩主要反映国外项目,理解和验。
