烟囱防腐的方法:
一。烟囱内衬拆除方案

1、拆除前准备工作:用电动提升吊蓝作业施工,上大梁、装吊蓝以及卷扬机的方法与我们正常烟囱内壁脱硫防腐一样,机械设备安装完毕后试吊、试运行。
2、加固原烟囱底板,用厚度为150mm的钢板将原烟囱底部全面加固防护,用20#的工字钢做枕木和支架,做成一个45o的坡度斜边,斜边的最底点面向出碴口,使上面的废碴落地后,自动滑出烟道口,以后用铲车铲出运离施工现场。
3、从顶口140m-240m的这100m的废碴,用垂直运输设备,设计一个专用吊蓝自带闸门,当吊蓝到达烟囱底部1m左右,开闸放碴到地板上,自动滑出烟道,便于清理运输。
4、拆除的施工人员安全绳及垂直运输工具和钢丝绳的保护方法,所有作根的钢丝绳和运输绳索必须埋入钢板下面作根,防止上面拆除时有废碴砸断钢丝绳,钢板上面的钢丝绳一定要用大于钢丝绳的套管,高度不小于2m,套管焊在钢板上面,钢丝绳运行时在套管内运行,确保施工期间万无一失。
5、废碴运输一般是在拆除的施工人员下班开始运输,当日垃圾晚上必须清除干净,便于第二天不影响正常施工的大局,外部的环境确保无任何污染。
6、在烟囱出口处要有10m长的抛物区,禁止通行,防止烟。
丽江烟囱砖胶内防腐施工
在停硫塔防腐工程的时分,首先要留意,在停硫塔防腐工程之前,应该对建筑物的基体停止清算工作,由于脱硫烟道的工作环境比拟恶劣,外表会有很多的污染物以及灰尘。对这些污染物停止清算,以便脱硫塔防腐胶泥可以的附着在外表,否则,时间长了以后会对涂层形成影响。其次,脱硫塔防腐工程施工时,底漆不应长时间的暴露在空气中,同时需求对施工四周做好维护工作,避免由于雨水以及大风天气,对底层的胶泥产生毁坏,待底漆晾干后,在停止面漆的涂刷,在底漆没有干透之前,是不能停止面漆涂抹的。在施工时,多加留意,依照正确的操作停止作业,这样关于工程质量来说是十分有必要的。
丽江烟囱砖胶内防腐施工
由于鳞片材料生产门槛较低,导致其行业市场混乱,质量存在较大差异,同时鳞片材料固化后呈脆性,耐温特性(包括耐高温特性和耐温度冲击特性)较差,易造成鳞片衬里在高温条件下或者温度冲击下,发生开裂、脱层现象。在钢内筒内喷(刷)涂玻璃鳞片、聚脲、OM涂料等薄膜类防腐材料导致烟囱(烟道)防腐受到损坏的状况较多;同时防腐涂料不应直接喷(刷)涂在以砌体为基层的烟囱内壁上(是旧烟囱改造)。材料介绍:在烟囱内壁采用国产泡沫玻璃砖、宾高德玻璃砖和玻化陶瓷砖进行粘贴的隔膜类防腐系统。
丽江烟囱砖胶内防腐施工

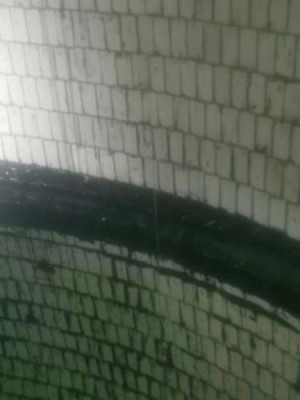

采用OM型材料防腐方案施工周期较短,造价相对较低。但是低温高温热环境的交替所产生的交变热应力对粘结强度影响较大,容易开裂,开裂后是在高温烟气中容易脱落飞出。并且烟囱内壁湿度对施工质量影响较大,对水平烟道伸缩缝及烟囱内壁牛腿缝的处理比较困难。烟囱防腐施工全过程的监管不方便,施工人员很难做到严格按照施工方案实施。烟囱内衬采用防腐材料的技术要求 采用的877耐酸耐高温粘接剂粘贴生产的轻质玻化陶瓷砖进行防腐,轻质玻化陶瓷砖相对同类型防腐材料强度较高可有效抵抗烟气对防腐层的冲刷。
