安徽钢烟囱砖胶防腐施工方案

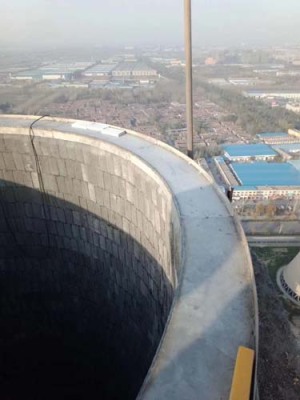

烟囱防腐的方法:
一。烟囱内衬拆除方案

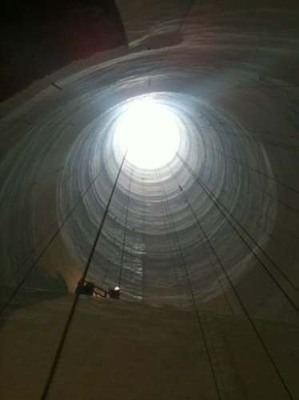

1、拆除前准备工作:用电动提升吊蓝作业施工,上大梁、装吊蓝以及卷扬机的方法与我们正常烟囱内壁脱硫防腐一样,机械设备安装完毕后试吊、试运行。
2、加固原烟囱底板,用厚度为150mm的钢板将原烟囱底部全面加固防护,用20#的工字钢做枕木和支架,做成一个45o的坡度斜边,斜边的最底点面向出碴口,使上面的废碴落地后,自动滑出烟道口,以后用铲车铲出运离施工现场。
3、从顶口140m-240m的这100m的废碴,用垂直运输设备,设计一个专用吊蓝自带闸门,当吊蓝到达烟囱底部1m左右,开闸放碴到地板上,自动滑出烟道,便于清理运输。
4、拆除的施工人员安全绳及垂直运输工具和钢丝绳的保护方法,所有作根的钢丝绳和运输绳索必须埋入钢板下面作根,防止上面拆除时有废碴砸断钢丝绳,钢板上面的钢丝绳一定要用大于钢丝绳的套管,高度不小于2m,套管焊在钢板上面,钢丝绳运行时在套管内运行,确保施工期间万无一失。
5、废碴运输一般是在拆除的施工人员下班开始运输,当日垃圾晚上必须清除干净,便于第二天不影响正常施工的大局,外部的环境确保无任何污染。
6、在烟囱出口处要有10m长的抛物区,禁止通行,防止烟。
安徽钢烟囱砖胶防腐施工方案
手工操作工具比较简单,通常有刷子、抹子、滚子、刮子、电动搅拌棒等,有条件时好采用喷涂成膜,速度快、质量好。防腐处理前的准备施工前由电厂、监理公司参加,施工方配合联合进 行涂料的验收,同时在现场选择合适的相似部位,共同按防腐方案程序制作样板。由电厂安检部门牵头,监理公司和施工单位参加的检查小组,对施工机具的准备、设施的完善程度、消防器材的配备以及施工环境等进行检查。以上两项均获得批准后方可进行正式防腐施工。
安徽钢烟囱砖胶防腐施工方案
施工方法层次补涂。具体各类缺陷的修补要求见示意图 39~42 ;对漏涂、施工厚度不合格质量缺陷实施填补型修补。填平补齐,滚压合格即可。对漏滚、表面流淌的质量缺陷实施调整型修补。即将漏滚麻面、流淌痕打磨平滑用溶剂擦洗干净后,填平补齐,滚压合格即可。
安徽钢烟囱砖胶防腐施工方案
在烟囱内筒内喷(刷)薄膜类防腐材料,主要有OM涂料、聚脲、玻璃鳞片、VP等OM耐酸防腐涂料主要由高硅粉、固化剂、分散剂以及细粒料位原料,按一定比例和要求混合配制而成。其耐酸耐高温同时防腐施工周期很短,造价相对较低,在单筒式老烟囱中使用较多。聚脲是双组分高分子聚合物。喷涂工艺属于反应喷涂体系,原料体系不含催化剂,固化速度快,可以再任意曲面、斜面及垂直面上喷涂成型,工艺简单施工方便,聚脲涂料价格也较为经济,抗腐蚀、耐磨性能好。
