神农架烟囱外加固施工方案
烟囱防腐的方法:
一。烟囱内衬拆除方案

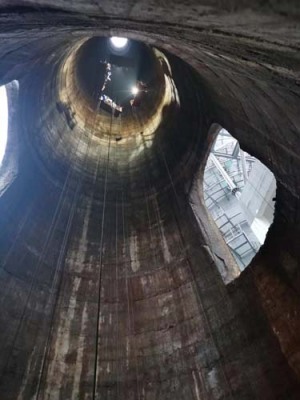

1、拆除前准备工作:用电动提升吊蓝作业施工,上大梁、装吊蓝以及卷扬机的方法与我们正常烟囱内壁脱硫防腐一样,机械设备安装完毕后试吊、试运行。
2、加固原烟囱底板,用厚度为150mm的钢板将原烟囱底部全面加固防护,用20#的工字钢做枕木和支架,做成一个45o的坡度斜边,斜边的最底点面向出碴口,使上面的废碴落地后,自动滑出烟道口,以后用铲车铲出运离施工现场。
3、从顶口140m-240m的这100m的废碴,用垂直运输设备,设计一个专用吊蓝自带闸门,当吊蓝到达烟囱底部1m左右,开闸放碴到地板上,自动滑出烟道,便于清理运输。
4、拆除的施工人员安全绳及垂直运输工具和钢丝绳的保护方法,所有作根的钢丝绳和运输绳索必须埋入钢板下面作根,防止上面拆除时有废碴砸断钢丝绳,钢板上面的钢丝绳一定要用大于钢丝绳的套管,高度不小于2m,套管焊在钢板上面,钢丝绳运行时在套管内运行,确保施工期间万无一失。
5、废碴运输一般是在拆除的施工人员下班开始运输,当日垃圾晚上必须清除干净,便于第二天不影响正常施工的大局,外部的环境确保无任何污染。
6、在烟囱出口处要有10m长的抛物区,禁止通行,防止烟。
神农架烟囱外加固施工方案
施工时,检查湿膜厚度,这样就可以大致预测喷涂干膜的厚度。施工各种油漆时,注意使漆膜均匀,达到规定的膜厚。用湿膜卡和干膜测厚仪测量漆膜厚度。湿膜的检测方法:涂完后,用湿膜测厚仪垂直按压湿膜,直至接触到承印物,然后取出湿膜卡,读取数值。湿膜厚度和干膜厚度的对应值为600μm;湿膜厚度为625μm;理论涂布率为1.6m2/l。遍涂料涂装完成后,在下一遍涂料涂装前,需要确认是否达到规定的涂装间隔,且在涂装间隔内,否则不能涂装。固化的漆膜经表面干燥、硬干后才能使用,固化后才能使用。
神农架烟囱外加固施工方案

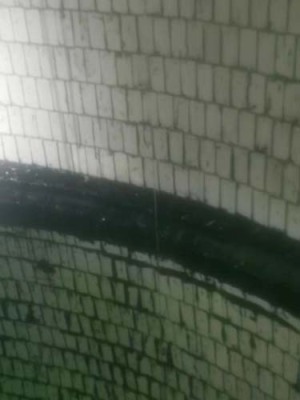

国产玻璃砖是以碎玻璃为主要原料,加入发泡剂、外掺剂,高温发泡成型制成的一种轻质多孔玻璃材料。宾高德玻璃砖()宾高德玻璃砖内衬的主要材料是低膨胀硅酸硼玻璃,能抵御除氢氟酸以外的各种酸类的腐蚀,而且对气体和凝结水具有抗渗透性能。同时,它具有自重轻和好的隔热性能,在国外电厂烟囱防腐应用较多。玻化陶瓷砖是一种由硅酸盐矿物原料添加一定的添加剂,经高温发泡熔融烧制、具有均匀分布封闭气孔的无机材料。具有轻质,耐酸,抗渗,保温,隔热,高结构强度等优点。在国内烟囱防腐工程中已有比较广泛的应用。
神农架烟囱外加固施工方案
锅炉烟囱内壁耐酸耐碱防腐按原图原样选材换烟囱上已经严重腐蚀的钢走台、钢护网、钢爬梯等;用高压水泵送水,将烟囱的内壁进行清洗,并铲除内壁腐蚀层(塌方的内衬需拆除脱落残余的部分内衬,再按需要砌还),并对烟囱的整个内衬墙进行部修补;选用#75水泥砂浆,对因内衬脱落露出钢筋的钢筋混凝土墙体的内壁进行修复;选用ф3×10钢丝网、ф8×100膨胀螺栓,按500mm的间距固定在整座烟囱的内壁上,用#75水泥砂浆抹道面打底、找平;
