丽江钢烟囱砖胶防腐施工方案
烟囱防腐的方法:
一。烟囱内衬拆除方案

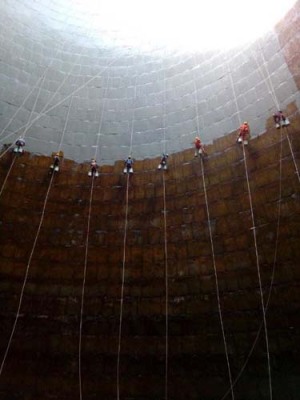

1、拆除前准备工作:用电动提升吊蓝作业施工,上大梁、装吊蓝以及卷扬机的方法与我们正常烟囱内壁脱硫防腐一样,机械设备安装完毕后试吊、试运行。
2、加固原烟囱底板,用厚度为150mm的钢板将原烟囱底部全面加固防护,用20#的工字钢做枕木和支架,做成一个45o的坡度斜边,斜边的最底点面向出碴口,使上面的废碴落地后,自动滑出烟道口,以后用铲车铲出运离施工现场。

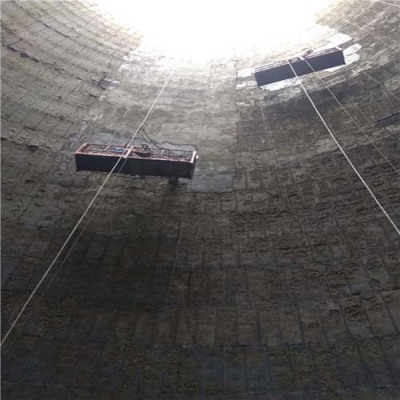

3、从顶口140m-240m的这100m的废碴,用垂直运输设备,设计一个专用吊蓝自带闸门,当吊蓝到达烟囱底部1m左右,开闸放碴到地板上,自动滑出烟道,便于清理运输。
4、拆除的施工人员安全绳及垂直运输工具和钢丝绳的保护方法,所有作根的钢丝绳和运输绳索必须埋入钢板下面作根,防止上面拆除时有废碴砸断钢丝绳,钢板上面的钢丝绳一定要用大于钢丝绳的套管,高度不小于2m,套管焊在钢板上面,钢丝绳运行时在套管内运行,确保施工期间万无一失。
5、废碴运输一般是在拆除的施工人员下班开始运输,当日垃圾晚上必须清除干净,便于第二天不影响正常施工的大局,外部的环境确保无任何污染。
6、在烟囱出口处要有10m长的抛物区,禁止通行,防止烟。
丽江钢烟囱砖胶防腐施工方案
进行人工烘干后,选用《钾水玻璃耐酸砂浆》将整座烟囱的内壁进行3道程序抹糊(总厚度15mm);再次进行人工烘干,选用《OM-I型烟囱内壁耐酸耐高温特种防腐涂料》,进行3道程序的内壁防腐措施;钢烟囱内壁防腐将因烟气外渗而腐蚀、龟裂、空鼓、露筋的外壁腐蚀层凿除后,并用水将整座烟囱的外壁彻底清洗干净;在烟囱的外壁龟裂、空鼓、露位置上,同样挂ф3×10钢丝网,用ф8×100膨胀螺栓按500mm的间距固定, 选用#75水泥砂浆抹道面,厚度10mm,略为干燥后再选用同样标号及厚度的砂浆抹第二道面,使这段原来龟裂、空鼓、露筋的外壁粉装上新的外壳(或对部受损的外壁进行修补);
丽江钢烟囱砖胶防腐施工方案
每班作业前,要责令各施工班组长对设施的检查工作,如 吊篮 的结构牢固、绳索的固定与磨损部位、锁的性能、风雨后脚手架的稳固、电器设备及电缆的缘与接地、安的牢固与漏洞、消防器材的配备等。发现问题及时解决,检验合格签字后方可使用。进入现场人员戴帽,操作人员要穿好工作衣、防滑鞋。高空作业系带,带系在保护绳上的速差保护装置上,确保施工人员的 对。烟囱内壁防腐施工要求:清理是先用铲刀和钢丝刷清理表面部位,对有部分牢固的采用钢丝刷刷出稠状,便于防腐材料与冷却塔壁的粘结度。清理过程中,同时用竹条扫帚扫除表面的浮灰和干燥后的泥灰杂物。提交验收,自查认为清理合格后提交甲方验收,监督人员验收,得到方可进行烟囱防腐施工。
丽江钢烟囱砖胶防腐施工方案
为了确保复合材料有效达到耐腐蚀期限,请注意以下几个细节:树脂的正确选择:根据使用环境选择适当的树脂;的耐蚀厚度:为了确保耐腐蚀效果,应该有厚的耐腐蚀层;固化系统的选择:根据不同介质选择适当的固化体系,如次氯酸根的存在时应用BPO系统;的结构强度:如考虑一些动态载荷,选择韧性较好的结构树脂;在长期高温环境使用的FRP制品,应采用耐高温结构树脂或采用整体乙烯基酯树脂;
